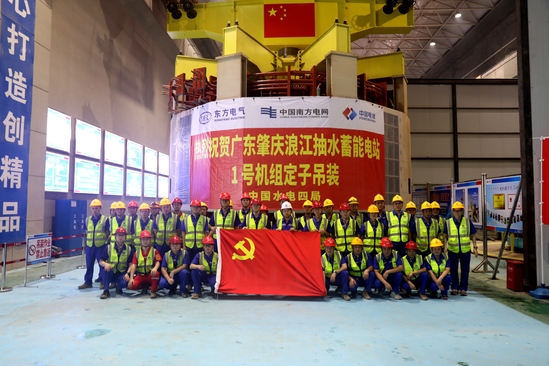

肇慶抽水蓄能電站首臺機組定子吊裝就位 |
|
|
|
|
9月28日,由機電安裝分局承建的廣東肇慶浪江抽水蓄能電站實現重大節點——首臺機組(1號)定子精準吊裝就位,標志著項目機電安裝工作全面進入核心設備安裝階段,為首臺機組按期投產發電奠定了堅實基礎。 廣東肇慶浪江抽水蓄能電站是粵港澳大灣區首個變速抽水蓄能電站,是“十四五”期間國家重點實施項目。電站安裝3臺單機容量30萬千瓦的定速可逆式水泵水輪機/發電電動機和1臺單機容量30萬千瓦的變速可逆式水泵水輪機/發電電動機組,總裝機容量為120萬千瓦。? 本次吊裝的定子是水輪發電機組核心部件,在安裝間依次完成機座組圓、鐵心疊裝、鐵損試驗、下線、整體耐壓及清掃噴漆等工序,組裝后的總重量達390噸。項目使用主廠房一臺雙鉤600噸橋機并車,配合平衡梁與起吊軸,順利完成整體吊裝作業。 定子吊裝作業具有重量大、難度高、精度嚴等特點。為確保此次吊裝任務安全高效完成,項目部提前編制專項方案,聯合業主、設計、監理及設備廠家多次論證工藝細節,組織開展安全技術交底,明確崗位分工與職責,全面落實組織、技術及安全措施。整個吊裝過程指揮精準、操作規范,一次性成功就位,充分展現了專業的工程管理能力與扎實的技術實力。 下一步,項目部將有序推進1號機組轉子、上下機架組裝與吊裝工作,全力保障首臺機組后續安裝與調試任務順利完成。 肇慶抽水蓄能電站年設計發電量13.5億千瓦時,預估每年最多可消納粵港澳大灣區21.6億千瓦時清潔電能,滿足約98萬戶居民用戶一年的用電需求。 |
|
|
|
